亚欧能源网:今年,神华胜利能源公司有两项重点工程,一是破碎站移设工程,二是胜利发电厂工程。目前这两项工程都按计划推进,取得了重要进展。

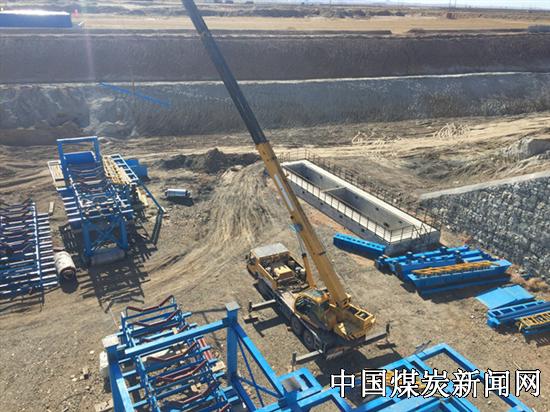

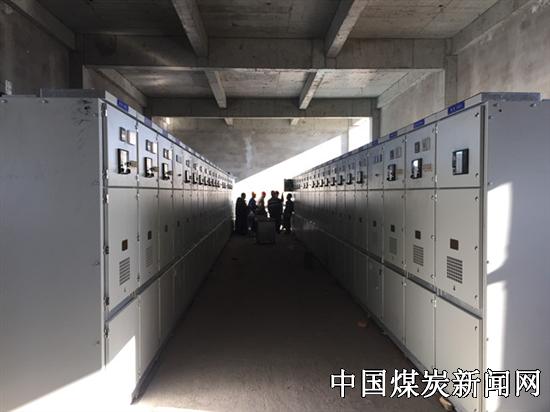

截止到10月末,破碎站移设工程土建工程已基本完成,包括1、2、3号破碎站土建工程;601、602、401、402、101、102输煤皮带土建工程与钢结构工程;10、11、12号转载站土建工程;2号筛分破碎间与配电室土建工程。安装工程亦正在抓紧时间进行,主要包括3号破碎站大型卸料平台的设备安装,按计划3号破碎站要求春节前具备生产条件,其他安装工程也有条不紊的进行中,确保按照计划工期竣工。

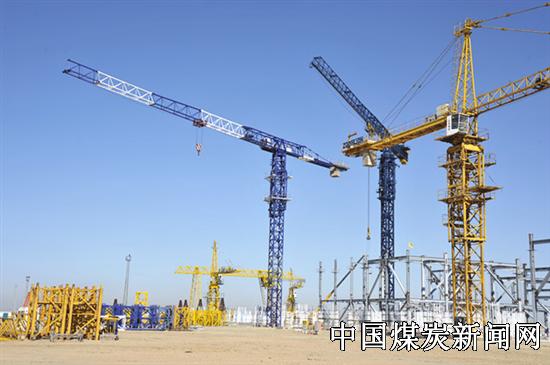

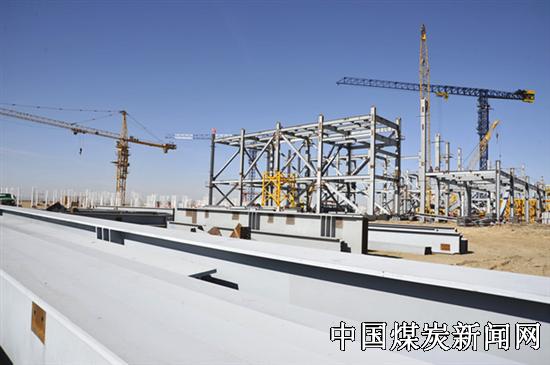

胜利发电厂主要是钢架吊装工程。截止10月16日,由天津电建施工的1#锅炉一层钢架除了炉后予留L-B24.5柱及相附支撑梁未安装以外全部吊装完成,二层钢架已安装23根立柱及相应支撑梁,完成二层钢架吊装总量60%左右。由东电一公司施工的2#锅炉一层钢架除部分水平支撑外全部吊装完成,二层钢架已经安装立柱26根及相应支撑梁,完成二层钢架吊装总量65%左右。三四层的钢架制作也在紧锣密鼓的进行,计划今年完成四层的吊装。
目前,锡林浩特已寒风凛冽,但各路施工队伍,斗志不减,在确保安全,确保质量的前提下,正抓紧施工,力争为公司全年的施工收尾画上一个圆满的句号。(武 鸣)
